如何解决八大浪费(一)
前言
八大浪费 是丰田生产方式中非常重要的一个观念。丰田人认为要消除浪费,持续改善,企业才能保持良性运转,竞争力才会提升。
在丰田改善是探入人心的,有个说法就是跟他们谈话5分钟没有听到他们讲3次改善就不算丰田人。改善的对象是浪费,认识浪费是改善的第一步,企业现场林林总总,哪些是有价值的,哪些是浪费,不是一般人可以一目了然的。
丰田人在长期作业和改善过程中对于浪费的内容进行了总结,共七种,被称为七种浪费。它们分别是制造过早(多)的浪费、库存的浪费、不良修正的浪费、加工过剩的浪费、搬运的浪费、动作的浪费、等待的浪费共七种。后来人们又加了一种浪费-管理的浪费,合称八种浪费。下面我们从实用性角度剖析这八种浪费。
1
精益生产管理中制造过早(多)的浪费
(1)生产计划方面。
1)信息准确度问题。信息不准,计划失当,信息传递不准确,导致生产计划作业进行盲目,最终导致制造过早(多)浪费的产生。
2)生产计划管控机制方面。让某些制程、生产线、工站甚至作业员有生产伸缩的充分空间和提高产出的利益驱动。比如有的不排班生产计划,也不排日生产计划,而是排周生产计划,一天内的生产排配权利下放到制程、生产线、工站甚至作业员,这时候如果有多余的产能、人力、设备稼动过剩,则很自然地就会提前安排生产,安排满稼动生产,从而造成制造过早(多)。特别是在某些企业中(如玩具),较有可能安排计件生产,多劳多得,那么过量过早生产的积极性就更大了。
(2)内部制造能力弱的补偿问题。
制造过早(多)多数时候是出于补偿内部制造能力弱的考虑。制造能力弱,特别是制造中的品质差,换型时间长,在市场信息牛鞭效应的驱动下,为了弥补自身能力不足,而提前过量生产以满足客户需求。
如一个企业制造能力弱,多制程时的合计良品率在50%-70%之间分布,那么面对100K的P/O时,它就需要备143-200K的原料,为了安全起见,这时候一般会选择安全系数较高的200K,甚至220K,当这220K投到制程中去的时候,造成生产过多就不可避免了。在这里,制造过多是制造能力弱的补偿,同时制造能力提升也是消除制造过多的必要前提。
(3)产能不平衡及流程不顺方面。
在这五个制程中,换型(膜具)最复杂的当属冲压。如果顾及到冲压稼动率高、制程能力弱不愿换型,而将同一个料号相隔3天的两批次的生产指令合并到一次生产,那么对于后面的制程来说,也仅仅接到了一个批次的生产指令,另一批次的半成品对于它们是无意义的。这就是制造过早,是浪费。在Lean中,平衡产能,使得各制程、工站按照客户需求的节拍(T.T)而实现一个流线生产是实现及时生产的重要一步。

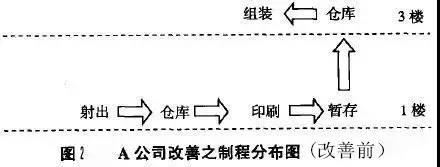

2)由于规划不经济不理想,造成制程路程不流线化,无法实现产品流动,而存在迁回、曲折、往复、停滞现象,使得生产不得已提前或有WIP,这也是造成制造过多过早的重要原因。如图2所示,A公司制程有射出、印刷、组装等,其制程分布如下:

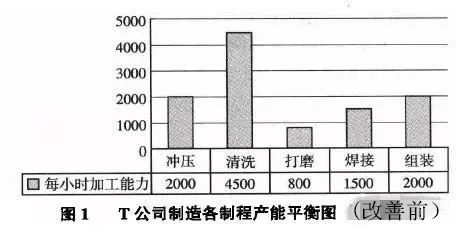

当设备比较昂贵时,管理及财务人员有倾向提高稼动率,生产过多的产品。下图是P公司的一个案例,其内部各制程分别是SMT-PTH-老化-FT-组装,其产能分布如下:
